室外機の移設で、落雪と越境トラブルを同時に解消した事例です。札幌市中央区の建物で、防風フード付きの室外機すべてを建物裏手へ移設しました。工期は2日間。トラブルが大きくなる前に動けたことが、今回の工事の一番の価値だったと思っています。
- 室外機の越境・落雪トラブルが起きる仕組みと放置リスク
- 移設工事の具体的な流れ(冷媒回収から試運転まで)
- 札幌の積雪地ならではの配置計画の考え方
- 2日間で完工した現場の実際
現場の状況――越境と落雪、2つの問題が重なっていた

最初に現地を見たとき、正直「これは早く動いてよかった」と思いました。
建物の横手に並んでいた室外機は、隣地境界にかなり近い位置に設置されていました。防風フードが付いた大型の機器が複数台。冬になれば屋上からの落雪がその防風フードに直撃し、勢いを増した雪が隣家側へ飛散する構造になっていた。

越境の可能性と、落雪による被害リスク。この2つが重なっていたんです。
札幌の冬は、屋根からの落雪が避けられません。建物の形状や積雪量によっては、一度の落雪で相当な衝撃が来る。それが隣家の物や人に当たれば、損害賠償どころか近隣関係そのものが壊れてしまいかねない。お客様がそのリスクを感じて、早めに相談してくださったことは正解だったと思っています。
現地確認で見たこと
現場に入る前に、頭の中で工程を一通り組みました。段取り八分、と私はよく口にしますが、今回は搬出ルートの確認が特に重要でした。建物横の通路は幅が限られており、大型の室外機と架台を安全に動かせる経路を最初に見定めておく必要があった。
確認したのは主に4点。室外機の台数と防風フードの寸法、隣地境界との実際の距離、屋上の軒先から落雪が飛ぶ経路、そして移設先となる建物裏手の地盤と空間の広さ。これだけ把握してから工程を組みました。
工事の流れ――冷媒回収から据付まで、2日間の記録

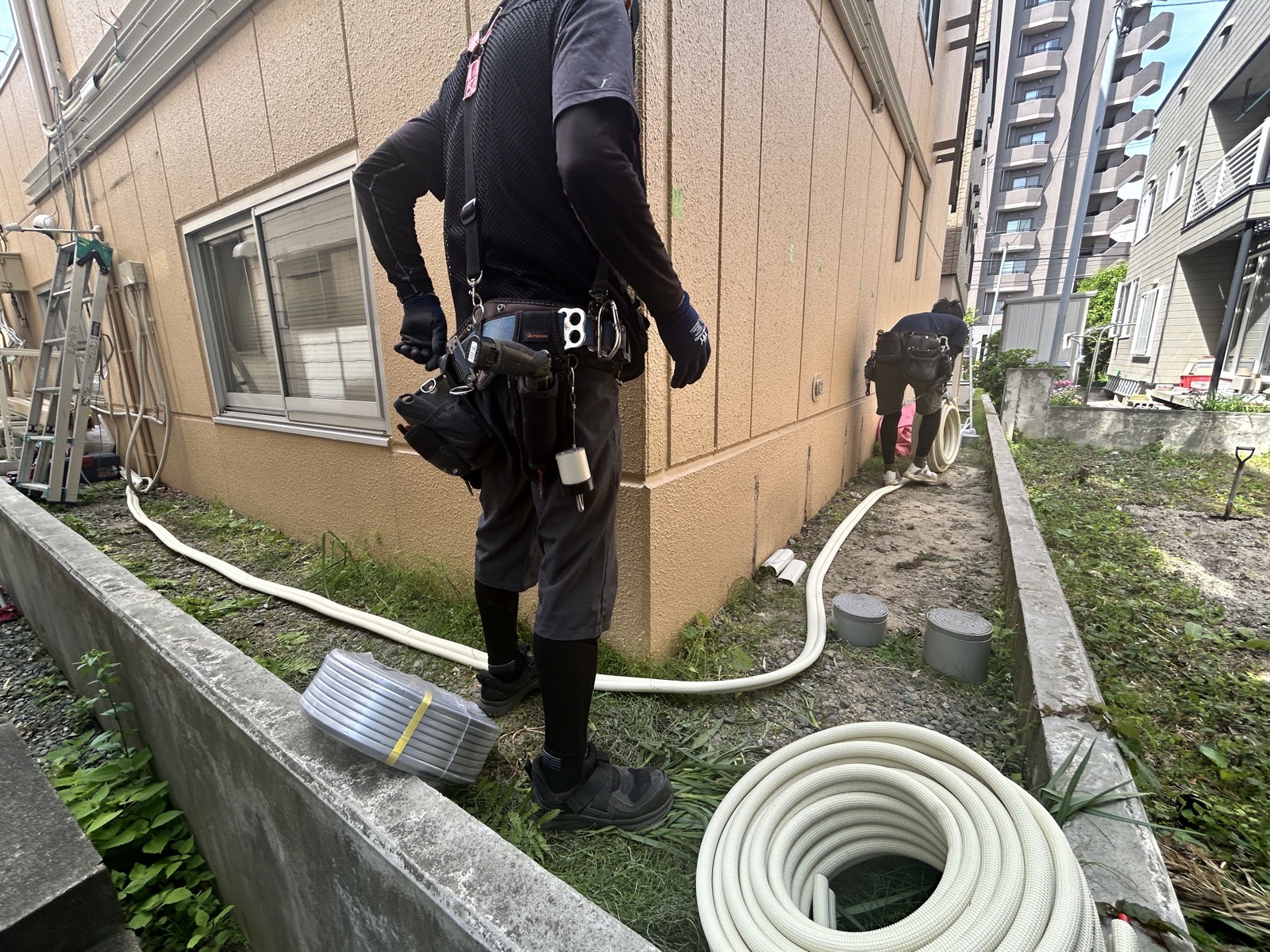

配管を外す前に、冷媒ガスを室内機側へ回収する「ポンプダウン」を行います。これをきちんとやらないと、冷媒が大気中に放出されてしまう。環境への配慮という面もありますが、そもそも冷媒が抜けた状態で再稼働させようとすれば機器が壊れます。手を抜ける工程ではありません。専用のゲージマニホールドで圧力を確認しながら、確実に回収します。

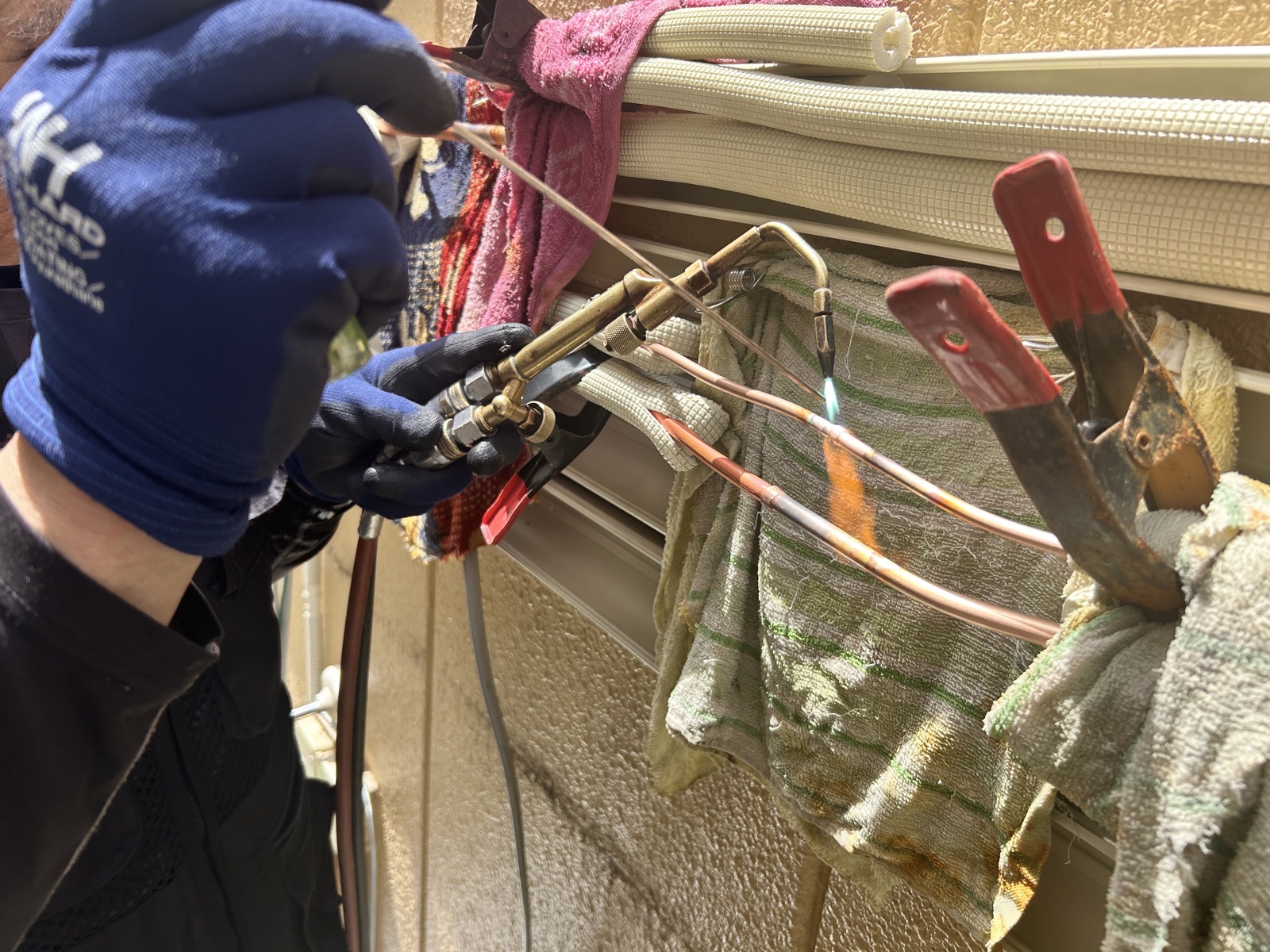

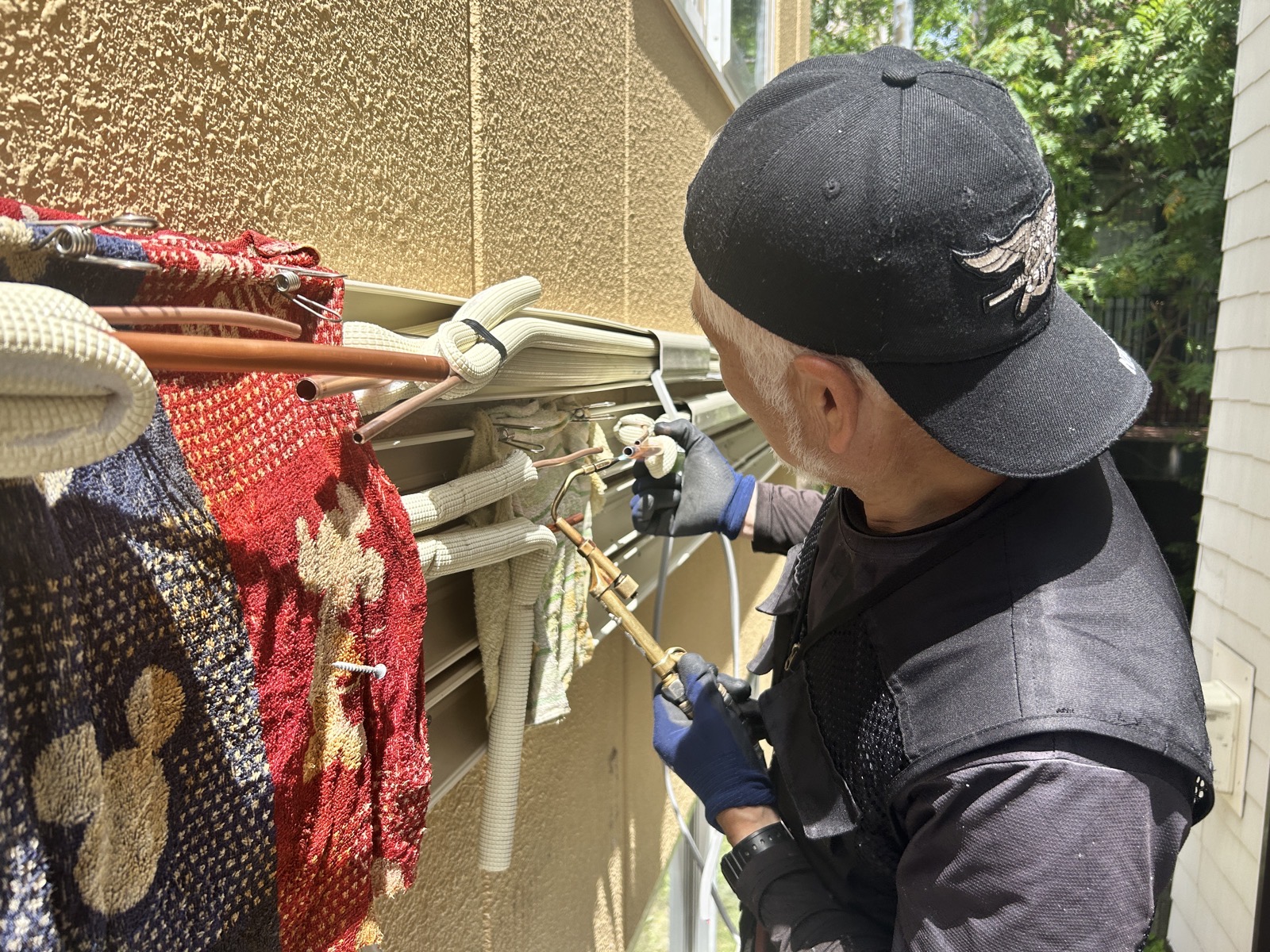

冷媒回収が完了したら、銅管の冷媒配管と電源・制御線を外していきます。銅管の接続部はろう付け(ブレージング)で接合されていることが多く、バーナーで熱しながら丁寧に外す作業になります。乱暴に扱うと配管が変形し、再利用できなくなるケースもある。慎重に、でも手際よく進めます。

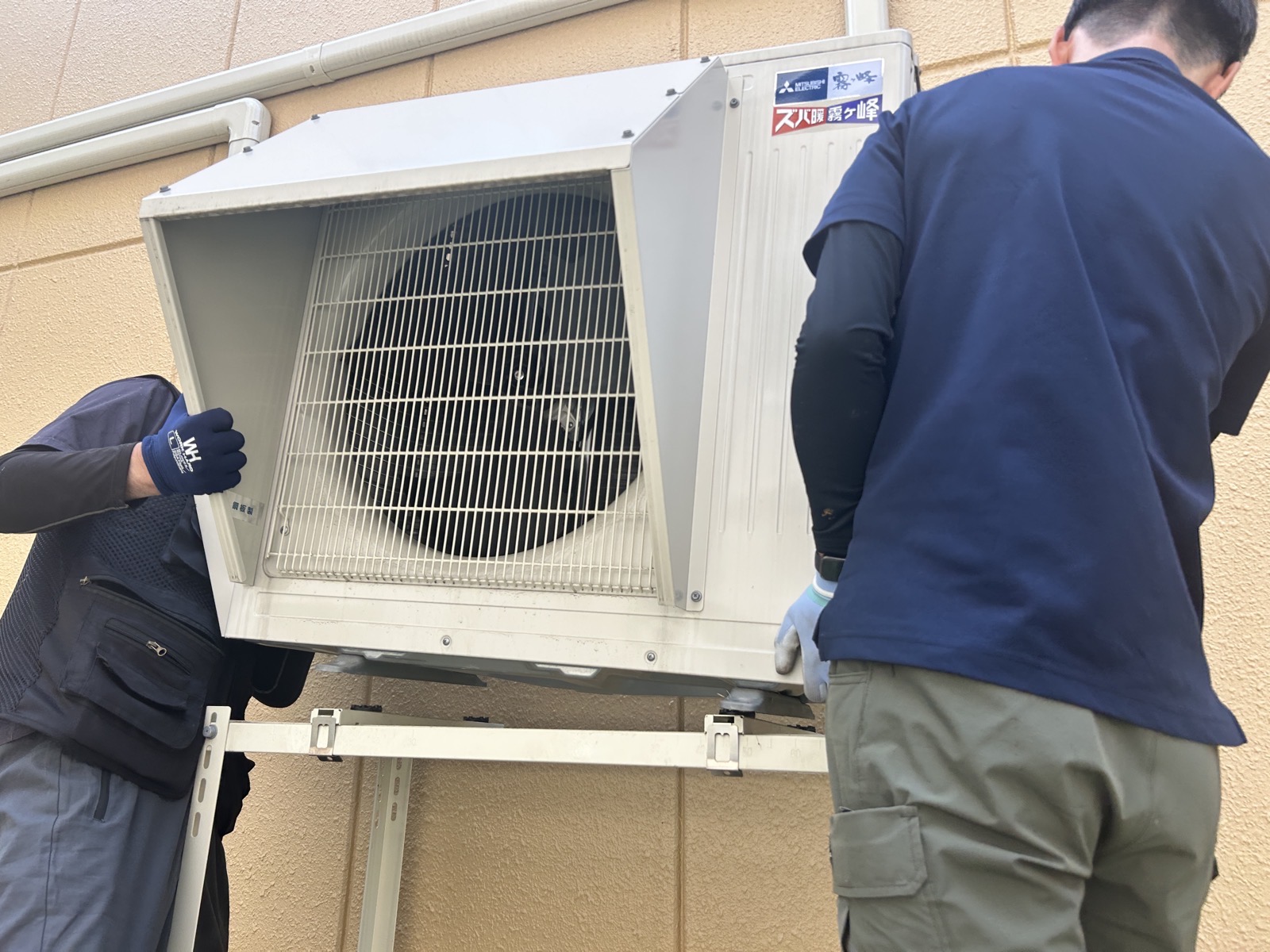

防風フード付きの室外機は、単体でもかなりの重量があります。架台ごと解体して、2名で慎重に搬出します。通路が狭い現場だったため、架台と本体を分けて運び出す判断をしました。一度に動かそうとして壁や窓に当てるほうがリスクが高い。時間がかかっても、安全を優先する判断です。
新規設置場所は、落雪の経路からも外れ、かつ隣地境界から十分な距離が取れる建物裏手です。新しい架台を設置し、水平を確認しながら室外機を固定。架台の固定は単純に見えますが、ここが甘いと振動で緩んでいき、数年後に異音や傾きの原因になります。ボルトの締め付けトルクも含め、きちんと確認します。

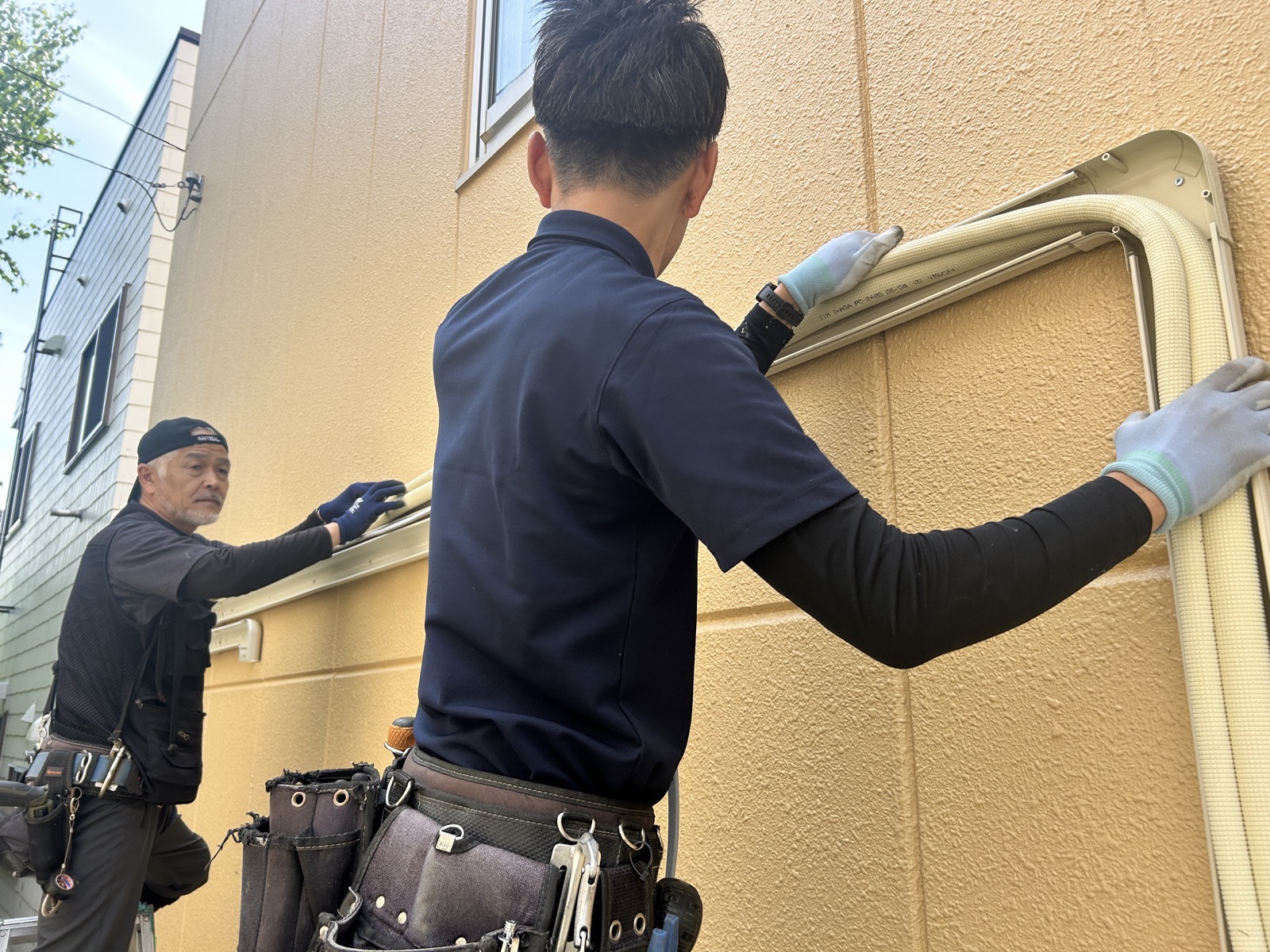

新しい位置へ配管を引き直し、ろう付けで接続します。接続部はウエスで養生しながら作業を進め、火気による外壁への影響が出ないよう注意します。配管が通ったら、化粧カバー(モールカバー)で壁面を沿わせる形に整線します。配管がむき出しのままだと、紫外線や積雪で劣化が早まる。見た目だけの問題ではありません。
据付が完了したら、真空ポンプで配管内を真空引きし、一定時間保持して気密確認を行います。圧力が保たれていれば、接続部からの漏れはないと判断できます。その後、冷媒バルブを開放して試運転。冷暖房が正常に動作することを確認して、工事完了です。この確認を省くことは、私たちはしません。



作業中に気を使った3つのポイント

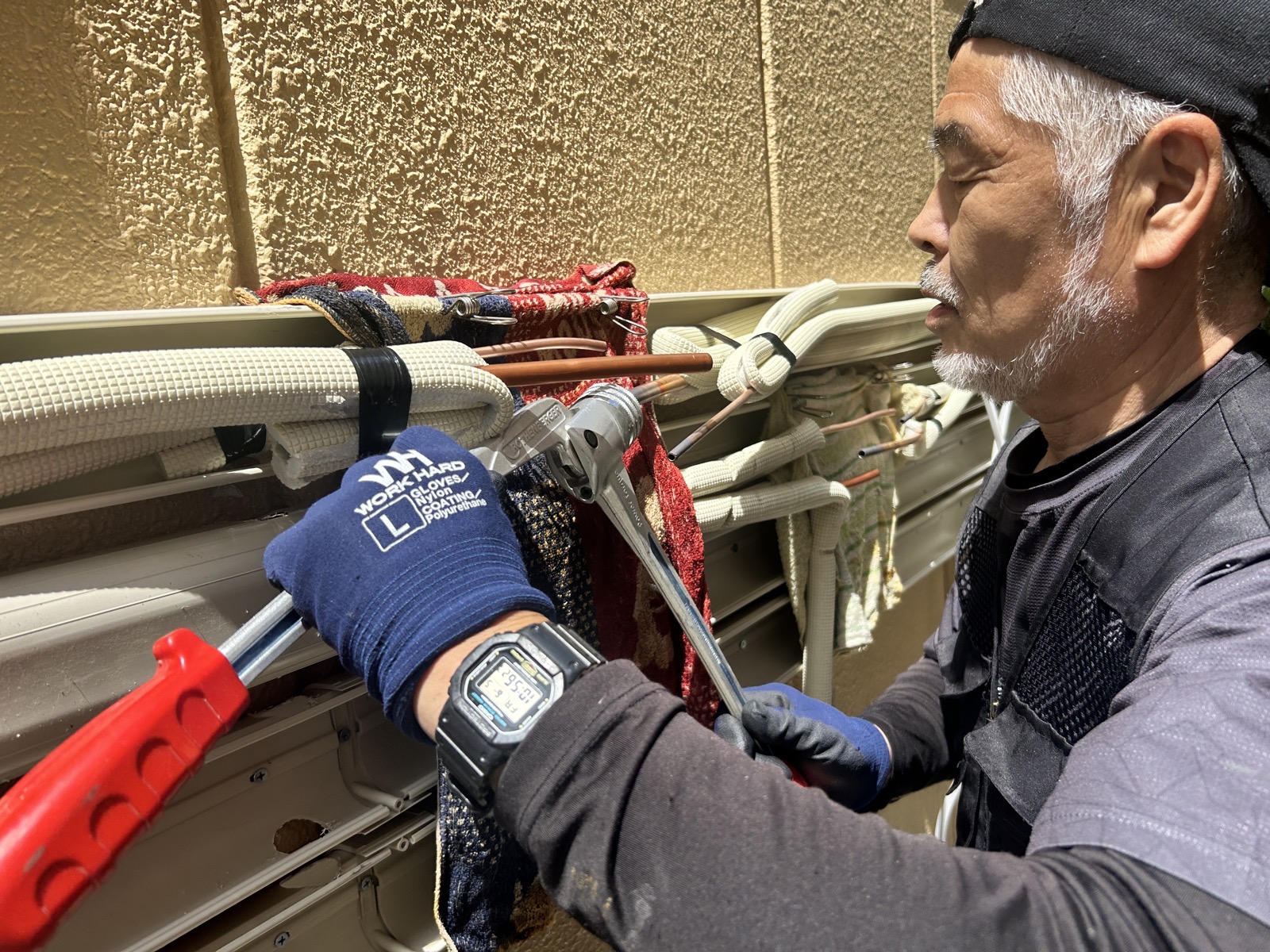

ろう付け接続の養生
冷媒配管の接続は、銅管のろう付けで行います。バーナーを使う作業なので、外壁や周辺の部材への熱影響を防ぐ養生が欠かせません。濡れたウエスや不燃性の養生材で確実に保護しながら進めます。

ここで迷うのは、養生の範囲をどこまで取るかです。広すぎると作業性が落ち、狭すぎるとリスクが残る。経験を積んでも、毎回この判断は慎重になります。結局、「足りないよりは多めに」という判断でいつも落ち着きます。

化粧カバーの整線

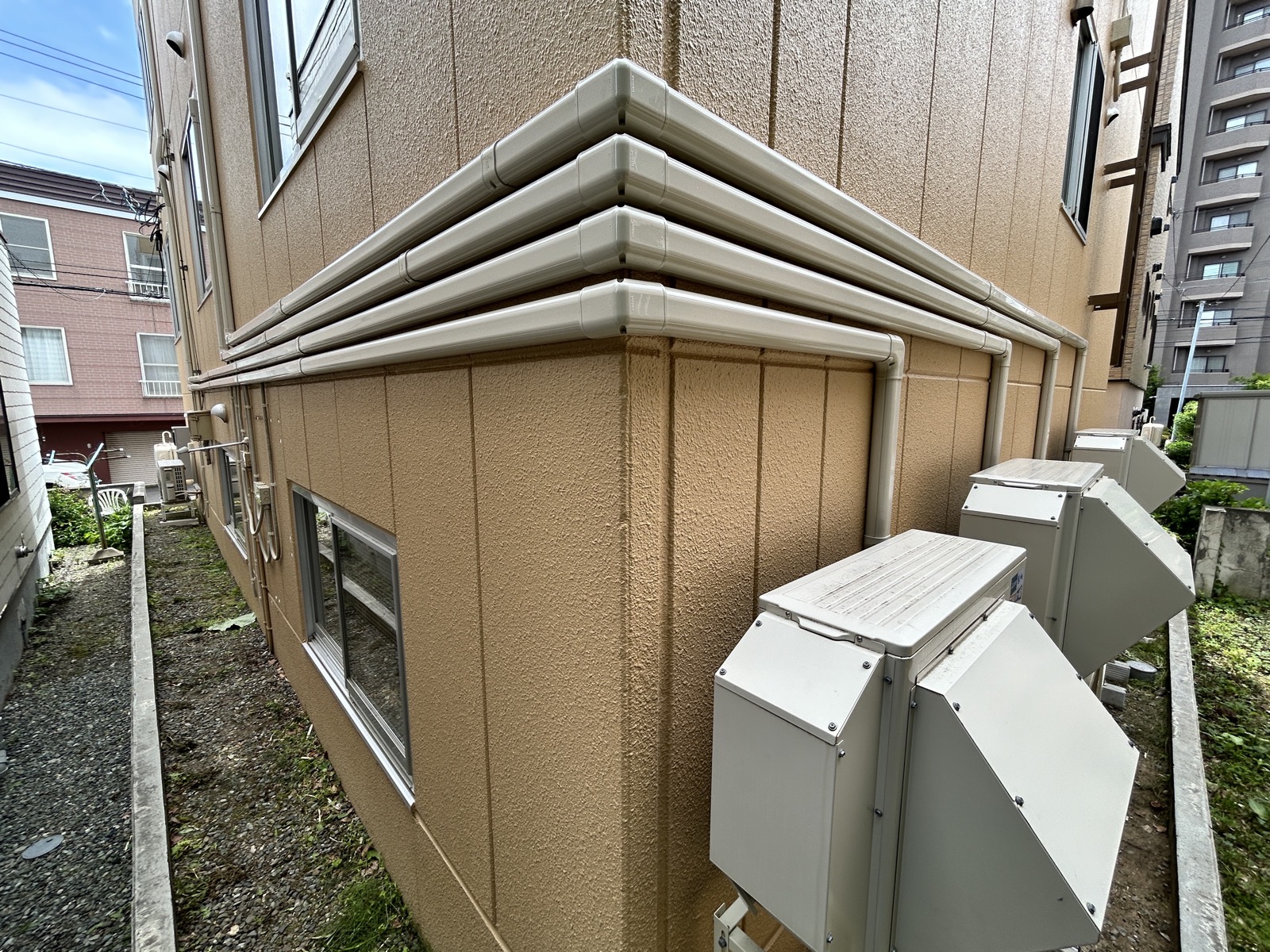

配管の整線は、見た目と耐久性の両方に影響します。複数台分の配管が壁面を走るので、カバーの並びと固定ピッチを揃えることで、仕上がりが大きく変わります。
電工さんと事前に配線の取り回しを確認していたのも、この整線をきれいに収めるためです。冷媒配管と電線が混在する部分は、後から「入れ替えたい」となっても簡単にはいかない。最初の段取りで決まります。
近隣への挨拶と作業時間の管理
今回の工事は、近隣トラブルの解消が目的のひとつです。であれば、工事中の騒音や動線が近隣の方に迷惑をかけないよう配慮するのは当然のことです。
作業開始前に近隣の方へ挨拶を済ませ、作業時間の見通しを伝えました。時間制限のある現場でしたが、そのなかで2日間に工程を収める段取りを組んでいたので、大きく遅れることなく進められました。
完工後――配置が変わると、リスクも変わる

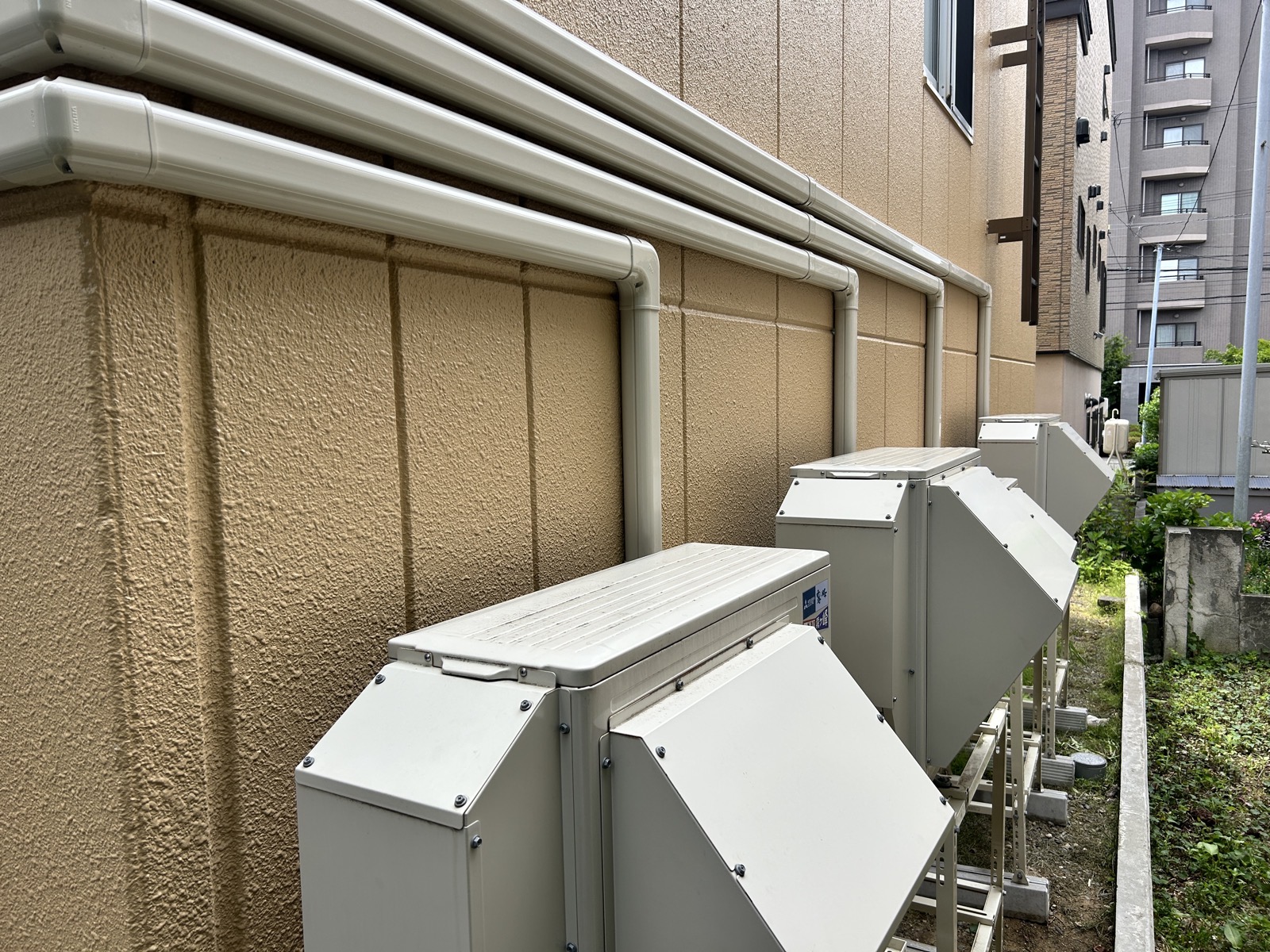

建物裏手に並んだ室外機を見て、「これでよかった」と思いました。落雪の経路からも外れ、隣地境界からも距離が取れている。防風フードがあることで、冬の強風や積雪から機器が守られる配置になっています。

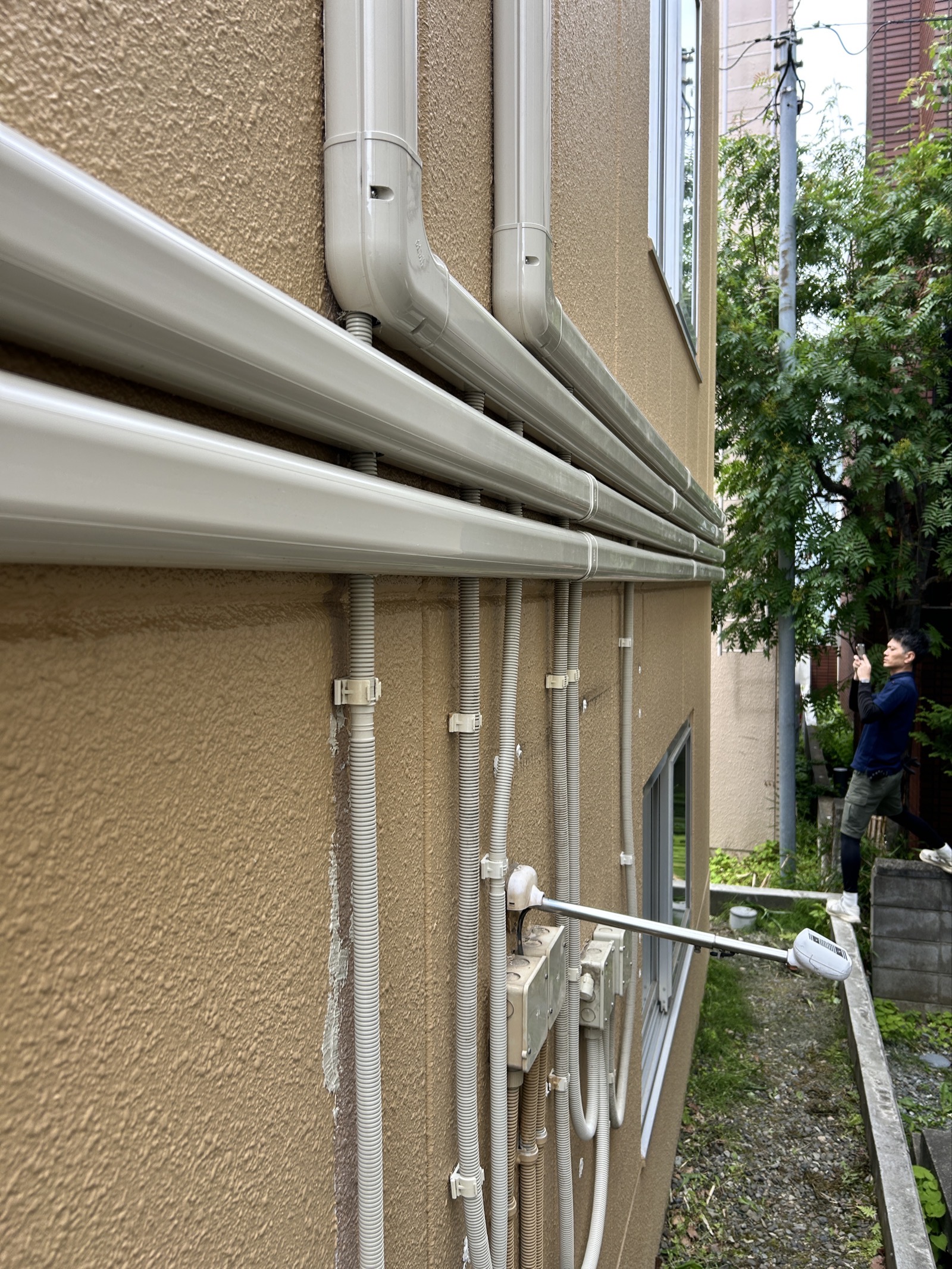

配管の化粧カバーも、複数台分をきれいに整線できました。見た目が整っているということは、配管に無理な曲げや引っ張りがかかっていないということでもあります。配管の劣化という観点からも、整線の仕上がりは後々の耐久性に影響します。

札幌で室外機の越境・落雪トラブルが起きやすい理由
この手の相談は、札幌市内ではそれなりの頻度で入ってきます。なぜか。
理由は単純で、建物が密集しているうえに、冬の積雪量が多いからです。気象庁の公表データによれば、札幌の年間最深積雪は平均で100cmを超える年もあります。その雪が屋根や屋上に積もり、気温の変化で一気に落下する。室外機が隣家側にあれば、落雪の飛散先が隣家の敷地や設備になりかねない。
「設置時は問題なかった」が通じないこと
よくあるのが、「設置した当初は隣に何もなかった」というケースです。その後、隣地に建物が建ったり、境界の認識がずれていたりして、気づいたら越境状態になっていた。設置時の判断が正しかったとしても、状況が変われば見直しが必要になります。
正直、「トラブルになってから動く」か「なる前に動く」かで、費用も労力も関係修復のコストも、全部変わります。今回のお客様は後者を選んだ。私はその判断を正しいと思っています。
室外機の冷媒配管には専門的な資格と技術が必要です。ポンプダウンや再充填を伴う工事は、第一種または第二種冷媒フロン類取扱技術者等の有資格者が行う必要があります。DIYや無資格での対応は法的にも技術的にも問題が生じますので、必ず専門業者にご相談ください。
移設のタイミングはいつがいいか
これは難しい問いです。「早いほどいい」のは間違いないとして、実際には費用の問題もある。ただ、近隣との関係が一度こじれると、工事費以上のコストがかかることがあります。人間関係の修復は、お金で解決できないこともある。
冬前の時期に動ける方は、冬前がいいと思います。当社で対応した範囲では、室外機の移設工事(複数台・化粧カバー整線含む)は数日の工期と相応の費用が目安になりますが、現地の状況によって大きく変わるため、現地確認後にお見積りとなります。
まとめ
今回の工事で対応したのは、越境と落雪という2つの問題を「設置場所そのものを変える」という判断で根本から解消することでした。
表面だけ対処しようとすると、防風フードの向きを変えたり、フェンスを設けたりという方法も考えられます。ただ、それで本当に落雪の飛散リスクがなくなるかといえば、不確かです。結局、源流を断つのが一番確実な判断だったと思っています。
札幌市内で室外機の越境・落雪にお悩みの方は、まず現地を見てもらうところから動いてみてください。無理に工事をおすすめすることはしませんので、ご安心ください。
よくあるご質問
室外機の移設工事は、どのくらいの期間(工期)がかかりますか?
台数や配管の引き回し距離によって異なりますが、当社で対応した範囲では複数台の移設で2〜3日程度が目安です。現地の状況次第で工期は変わるため、事前の現地確認でお伝えしています。
移設のときに、今入っている冷媒はそのまま再利用できますか?
ポンプダウンで適切に回収した冷媒は、再充填して再利用できる場合があります。ただし冷媒の種類や機器の状態によっては新規充填が必要なこともあり、現地確認後に判断しています。
移設費用はいくらくらいですか?(概算だけでも教えてもらえますか?)
台数・配管の長さ・架台の新設有無・化粧カバー整線の範囲によって大きく変わります。当社では現地確認後にお見積りをお出ししており、概算のみでのご提示は行っていません。
工事を依頼するのに適した時期(シーズン)はいつですか?
春から秋にかけては作業しやすい時期です。ただし札幌では落雪リスクが冬に集中するため、秋のうちに動いておくと安心です。冬季でも対応可能なケースもありますので、まずご相談ください。
